Modernisierung der Hauptstraße Brackwede
Mehr Mobilität für alle
Die StadtBahn und Brackwede – das gehört einfach zusammen: Bereits die erste Bielefelder Straßenbahn-Linie führte 1900 durch den Stadtteil.
Gemeinsam mit der Stadt Bielefeld modernisieren wir nun die Hauptstraße in Bielefeld-Brackwede. Es werden drei neue Hochbahnsteige gebaut, um die gesetzlich geforderte Barrierefreiheit im ÖPNV herzustellen. Zusätzlich werden die StadtBahn-Gleise für den zukünftigen Einsatz der Vamos-Bahnen angepasst und der Straßenraum insgesamt neu gestaltet.
Seit Juni 2025 ist die StadtBahn-Linie 1 zurück in Brackwede. Gleichzeitig gibt es ein verbessertes Bus-Angebot. Alle Infos dazu finden Sie hier!
Zu unseren Großprojekten
Bielefelder Norden:
Bielefelder Süden:
StadtBahn nach Sennestadt – Mobilitätslinie
Hochbahnsteig Windelsbleicher Str.

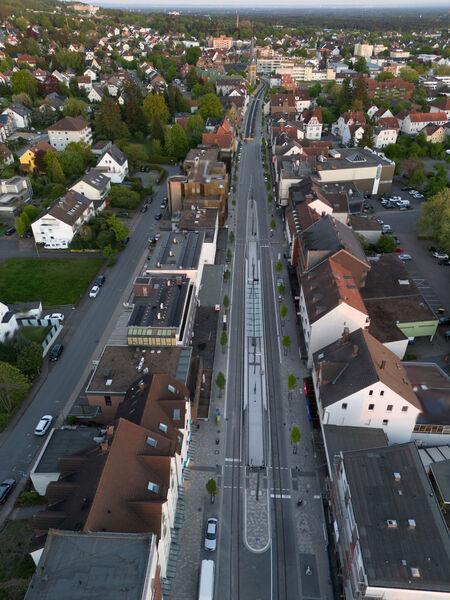

Modernisierung der Hauptstraße Brackwede
Bielefelder Osten:
Bielefelder Westen:
Bielefeld Mitte:
Mehr Mobilität für alle
Ein Projektüberblick
Durch den Umbau wurde die gesetzlich geforderte Barrierefreiheit für den ÖPNV hergestellt, indem drei Hochbahnsteige gebaut wurden. Die StadtBahn-Gleise wurden gleichzeitig für die moderne Fahrzeuggeneration des Vamos angepasst.
Darüberhinaus wurden die bestehenden funktionalen und gestalterischen Mängel in der Hauptstraße behoben.
Das Personenbeförderungsgesetz (PbfG) fordert die Schaffung von vollständiger Barrierefreiheit im öffentlichen Personennahverkehr (ÖPNV).
Die Haltestellen Gaswerkstraße, Normannenstraße und Brackwede Kirche wurden daher für einen barrierefreien Zugang mit Hochbahnsteigen sowie modernen Bus-Haltestellen ausgestattet.
Um der starken Nachfrage auf den StadtBahn-Linien gerecht zu werden, haben wir neue und größere StadtBahn-Fahrzeuge des Types »Vamos« (35 m lang und 2,65 m breit) angeschafft. Ein Vamos-Wagen bietet Platz für etwa 200 Fahrgäste, sodass mit der üblichen »Traktion« (zwei Wagen hintereinander gekoppelt) gut 400 Personen befördert werden können.
Zukünftig soll dieser Fahrzeugtyp auch auf der StadtBahn-Linie 1 eingesetzt werden. Damit wird ein fahrgastfreundlicherer und wirtschaftlicherer Betrieb sichergestellt. Dafür waren bauliche Anpassungen der Gleisabstände erforderlich.
Die Hauptstraße wies vor dem Umbau erhebliche Sicherheits- und Komfortmängel auf, die durch eine klare Neustrukturierung des Straßenraums ausgeräumt werden konnten.
Es gab Konfliktbereiche zwischen den Bereichen für Fußgänger:innen und Radfahrer:innen, rutschige und uneinheitliche Pflasterungen, auch ein Sicherheitsraum zwischen Parkplätzen und Radweg fehlte.
Durch den Umbau wurde der Verkehrsraum neu aufgeteilt. Gleichzeitig wurden die Fahrbahn und die Seitenbereiche saniert und optisch deutlich aufgewertet.
Bauablauf im Überblick
Was war und was kommt?
Rückblick
Juni 2025
Kein Video sichtbar? Bitte Cookies für den Bereich Marketing freigeben.

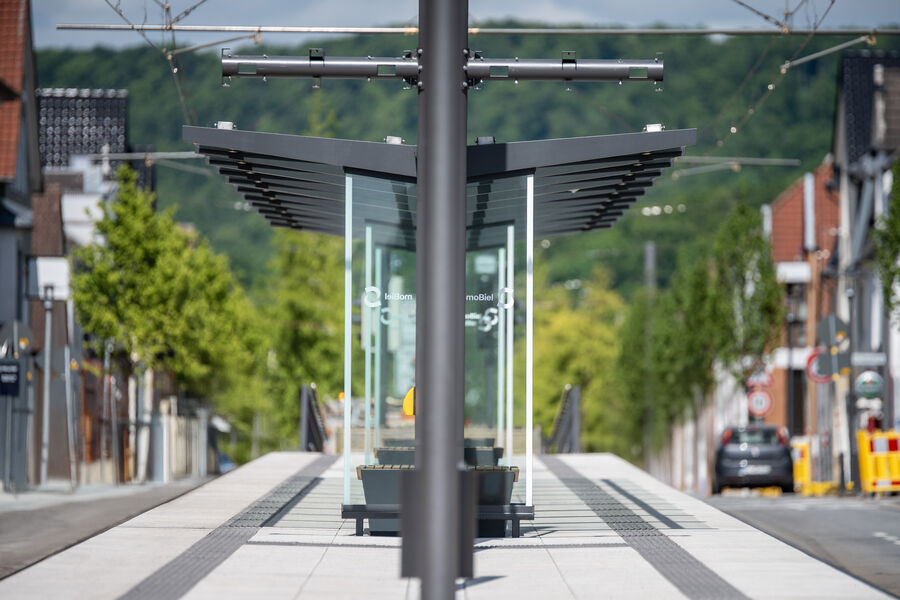

Auf der Zielgeraden ...

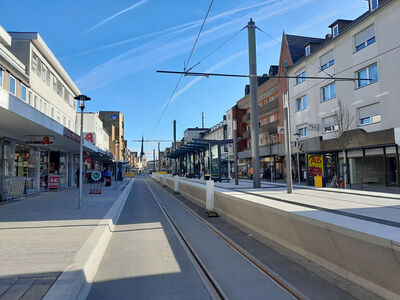

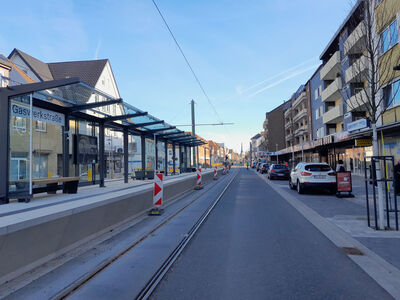

Mai 2025

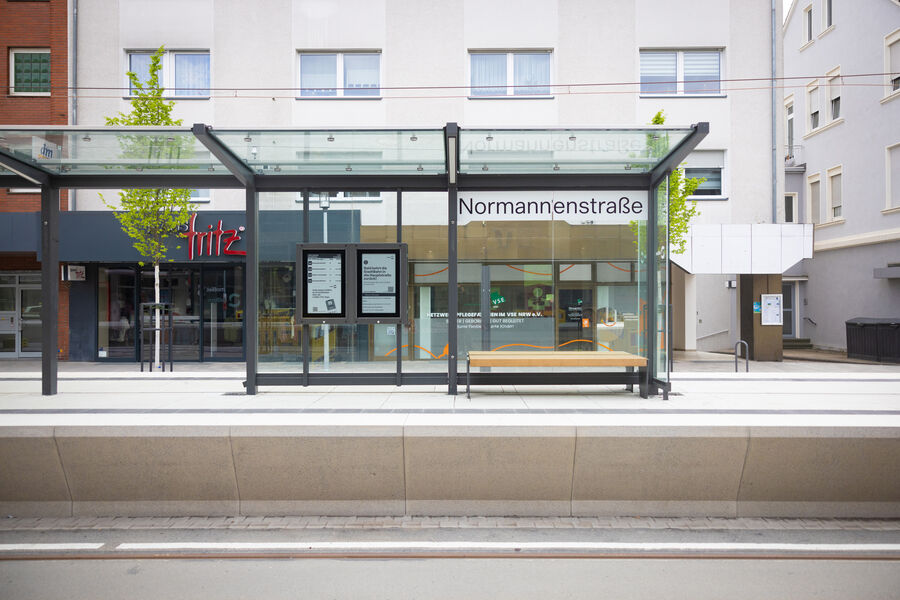

Die Arbeiten befinden sich auf der Zielgeraden. Die modernen Hochbahnsteige und Haltestellen fügen sich harmonisch in das neue Straßenbild ein.
Teilfreigabe der Hauptstraße
November 2024

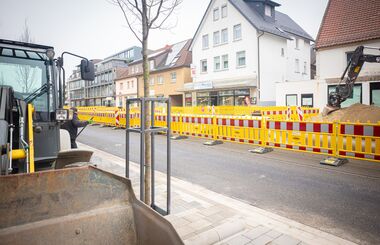

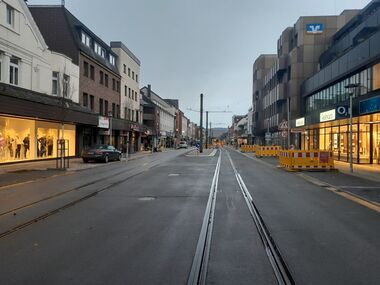

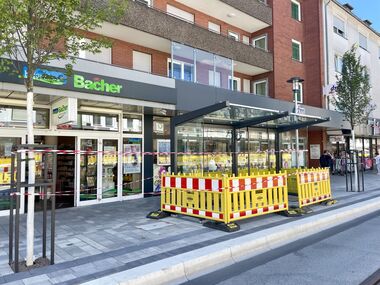

Ende November konnte ein großer Teil der Hauptstraße für den Verkehr freigegeben werden. Mit dem Bus, Auto und Rad sind die Geschäfte und Praxen nun wieder problemlos erreichbar. Auch die Mehrzahl der Parkplätze ist wieder nutzbar.
Fertigstellung des 1. Bauabschnitts

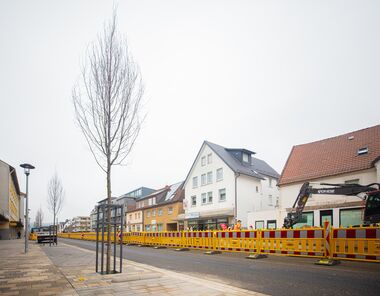

März 2024

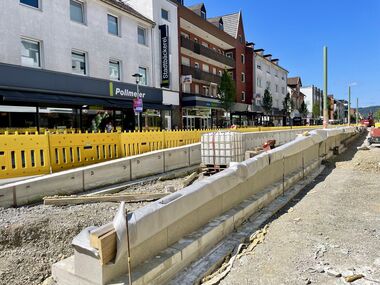

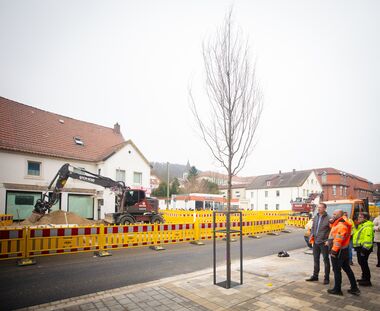

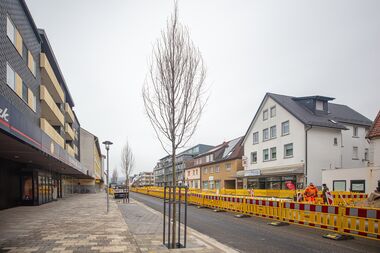

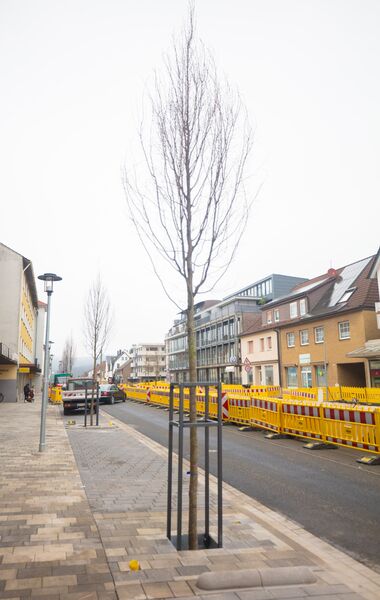

Im März 2024 wurde der erste Bauabschnitt in der Hauptstraße fertiggestellt. Als letztes haben die neuen Bäume dort ihren Platz gefunden. Das neue Straßenbild ist hier nun bereits beutlich erkennbar.

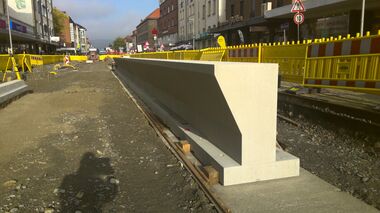

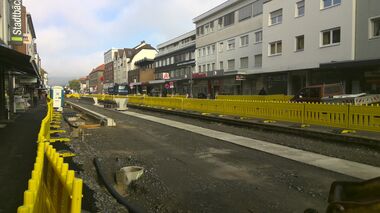

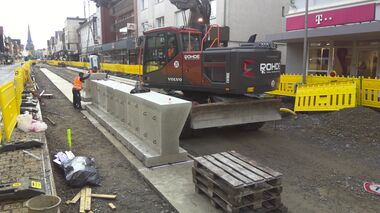

Der erste Hochbahnsteig entsteht
Eindrücke aus Oktober 2023

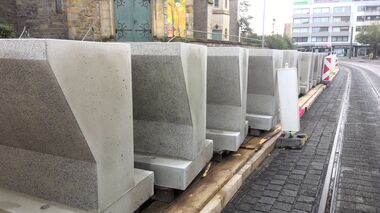

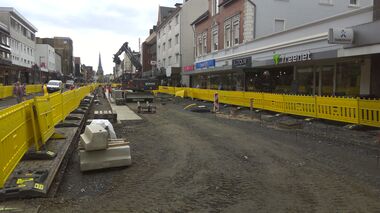

Im Oktober 2023 nimmt der neue Hochbahnsteig »Normannenstraße« langsam Gestalt an: Das Fundament ist bereits gegossen, die Betonfertigteile werden nach und nach positioniert. Liegen wird die neue Haltestelle auf der Höhe von Rossmann und dm. Die anderen beiden Bahnsteige »Gaswerkstraße« und »Brackwede Kirche« folgen.
Hauptbauphase
April 2023 - Juni 2025
Die Hauptumbauarbeiten beginnen am 1. April 2023 und sollen im Juni 2025 fertiggestellt werden. Um die Einschränkungen in den einzelnen Bereichen so gering wie möglich zu halten, werden diese Arbeiten in mehreren Bauabschnitten durchgeführt.
Während der Hauptbauphase kann aufgrund der nicht ausreichenden Platzverhältnisse keine StadtBahn und kein Autoverkehr durch die Hauptstraße fahren. Die Zufahrt für Anlieger:innen mit privatem Parkplatz sowie der Lieferverkehr der anliegenden Geschäfte wird zu jeder Zeit möglich sein. Eine teilweise Freigabe der Hauptstraße für den Individualverkehr erfolgte bereits Ende 2024.
Vorarbeiten
März 2022 - April 2023
2022 wurden in der Hauptstraße die aktuell 100 Ginko-Bäume gefällt. Anfang April starteten die Vorarbeiten – die neuen Baumstandorte sowie die Aufstellung von 34 Fahrleitungsmasten für die StadtBahn wurden vorbereitet. Außerdem haben die Stadtwerke Bielefeld zahlreiche Versorgungsleitungen saniert und/oder neu verlegt, um das Baufeld für die Hauptbauarbeiten freizumachen.
Jeglicher Verkehr ist in der Vorarbeitsphase weiter möglich, auch die StadtBahn-Linie 1 fährt weiterhin durch die Hauptstraße. Es wird allerdings zeitweise Einschränkungen bei der direkten Anfahrt von Einfahrten und Geschäften geben.
